3月22日,濟南高新供電中心完成鐵騎路8號園區高壓接電業務,從而解決了鐵騎路8號園區供電容量不足,用電質量偏低的基礎條件。


隨著鐵騎路8號招商業務開展和經營,基于園區商戶用電不足問題也逐漸顯現,由于電力線路年代久遠且已老化,供電總容量偏低,給園區招商工作帶了極大的不方便。
認真核實情況后,為解決園區招商及后續經營問題,提高供電可靠性, 經國投公司領導批示和多次調度,我單位積極協調濟南高新供電中心工作人員進行現場勘察,決定采用新增變壓器的方法進行增容。我單位自主編制項目施工清單、施工單位資質要求及相關招采方案,邀請報名單位現場實勘,于2020年12月25日完成了施工單位招采。

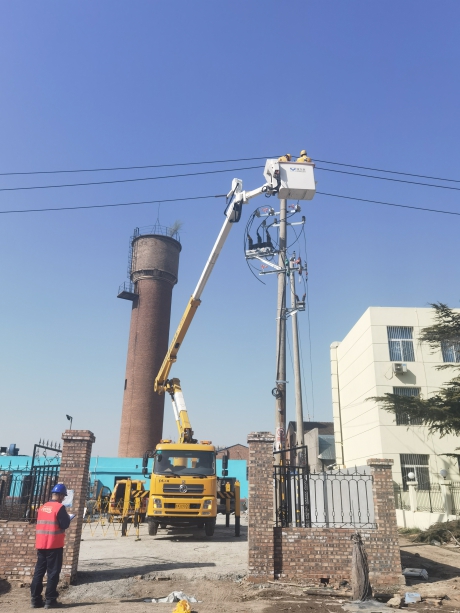

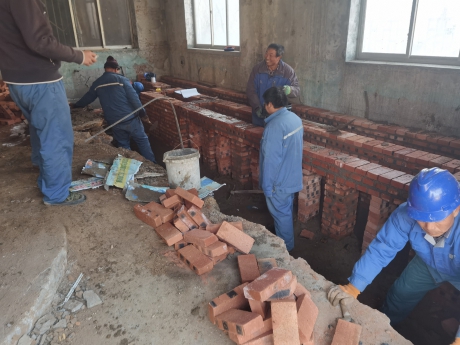

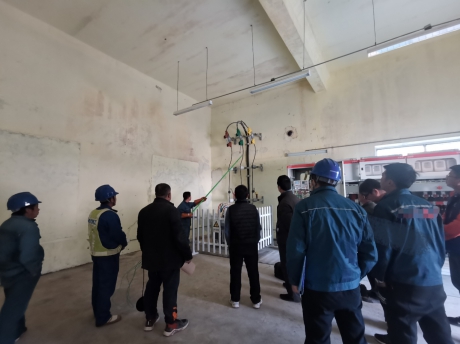

綜合考慮施工環境、天氣條件等因素,我單位與施工方細化管理措施,組建專業團隊,優化協同機制,為確保工程建設進度,要求施工單位把安全、質量、進度細化到建設流程,落實到每個環節。在春節之前已順利完成電力增容項目施工工程,春節之后多方協調,緊抓送電排期。截至目前,我單位已完成該項電力增容項目供電驗收及接電業務,新增變壓器1臺,容量500kVA,電力增容項目圓滿完成。


該電力增容項目使園區供電能力在很大程度上得到了改善與提高,切切實實為園區招商及后續經營解決了實際困難。
